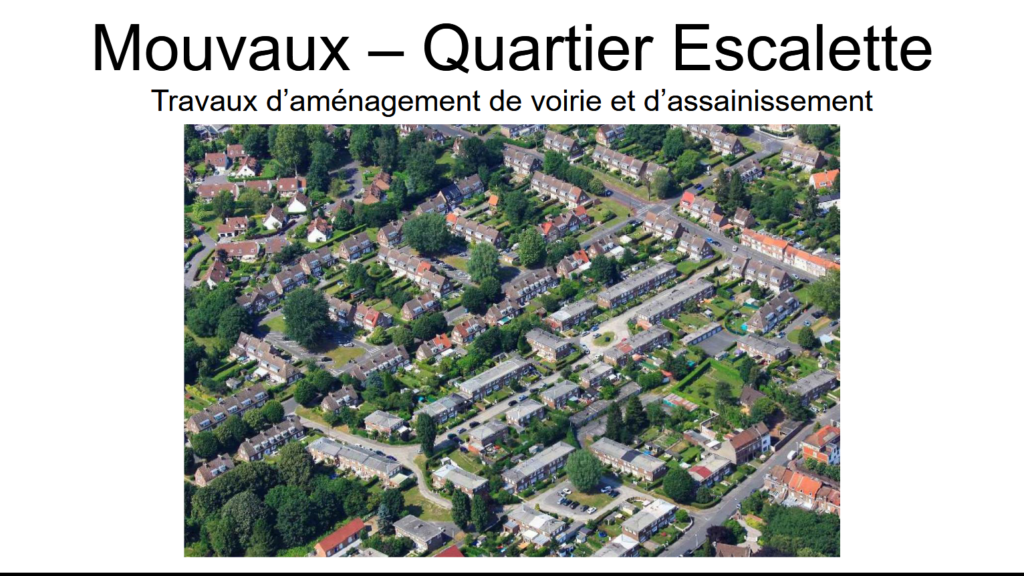

Quartier de l’escalette : travaux de voirie et de l’assainissement

Travaux quartier escalette

Réaménagement complet de la rue Jules Watteuw, des squares Delestraint et Mermoz, des impasses Constantin et Van der Meersch

Durée des travaux : 1 an

  • Phase 1 : Février – Mars : tronçon rue Jules Watteuw entre la rue Van der Meersch et la rue de l’Escalette
  • Phase 2 : Avril – Mai : rue Jules Watteuw entre la rue de l’Escalette et le square Mermoz
  • Phase 3 : Juin – Juillet : Square Mermoz
  • Phase 4 : Août – Septembre : rue Jules Watteuw entre le Square Mermoz et la rue de l’Abbé Lemire
  • Phase 5 : Octobre – Novembre : Square Delestraint
  • Phase 6 : Décembre – Janvier : rue Jules Watteuw entre les rues de l’Abbé Lemire et Roubaix
